随着科技的发展,因为底横轴驱动翻板闸门安装施工简便,泄洪能力强,同时安装维护简单,还具有景观、防洪、排漂、调节水位等多种功能,被广泛应用各种市政河道、景观河道、小型水电站等水利工程中,那么底横轴驱动翻板闸门预埋件该如何安装呢?铄洋重工梳理如下
1、期混凝土锚板(栓)预埋,根据施工图在模板上划线固定锚板(栓),锚板密贴,通知监理安装单位检査核对预埋锚板在混凝十开仓淡筑前的位置
2、安装埋件前,应清除闸室内的杂物。*阶段和第二阶段的混疑土结合面应全部凿毛,第二阶段的混凝土截面尺寸和预埋锚板(栓)的位置应符合图纸要
求。

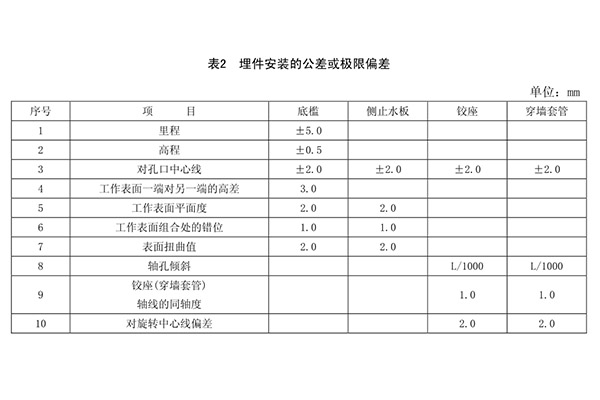

3、闸门埋件安装的公差或限制偏差应符合标准要求,
4、基础螺栓与铰座设计的位置偏差不应大于3.0mm。
5、埋件安装调整后,应根据设计图纸将调整螺栓与锚板(栓)焊接牢固,以确保埋件在浇筑二期混凝土时不会变形或移位。6、埋件工作面对接头错位时应进行缓坡外理,过流面及工作面的焊痕及焊锋余高应铲平磨光,凹坑应补焊平磨光
7、埋件安装后,经检查合格后,应在3d内浇筑二期混凝土。如果过期或发生碰撞,应进行复试,复试合格后方可浇筑混凝土。
8、混凝土一次浇筑高度不得超过5.00m,浇注时,应注意防止撞击埋件和模板,并采取措施将混凝土捣碎。
9、埋件二期混凝土强度达到 70%后方可拆卸模具。拆卸模具后,应重新测试埋件,并做好记录。同时检査混凝土结构的大小,清除剩余的钢筋和杂
物,以免影响底轴驱动翻转钢闸门的启闭。
